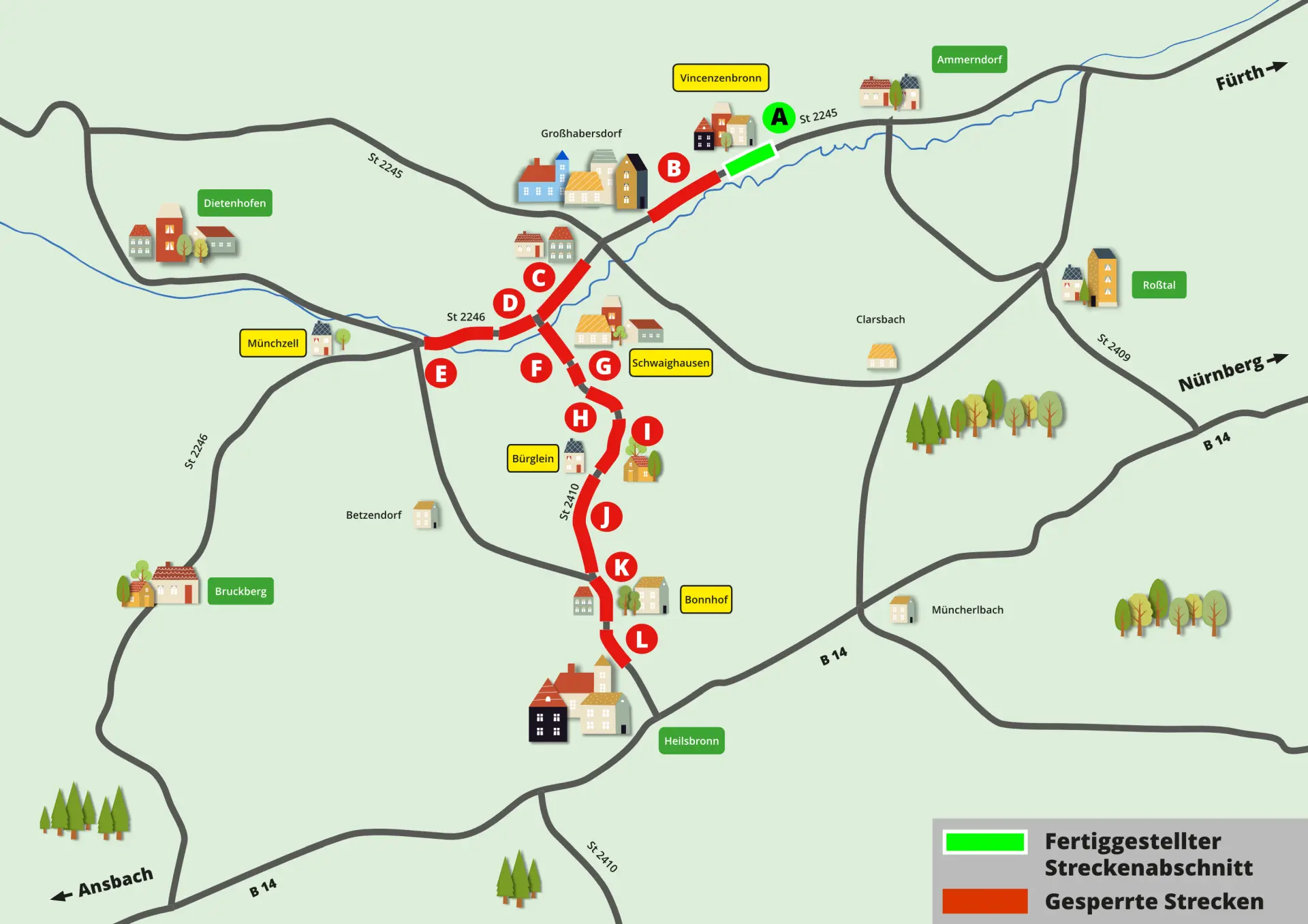

Vincenzenbronn
Maßnahmen 2027 A1:
Verbereiterung L2245 im Ortseingang von Vincenzenbronn. Ausführung nach Deckbau.
Zeitraum:
Beginn Mitte März 2027 bis Mai.
Maßnahmen 2026 A:
Sanierung der Ortsdurchfahrt im Vollausbau mit Herstellung von Gehwegen,
Verlegung der Sparten (Strom, Glasfaser, Wasser etc.)
Die Fertigstellung ist bereits 2026 erfolgt.
St 2245
bei Großhabersdorf
Maßnahmen 2027 B:
Arbeiten am Radweg, außerhalb der Fahrbahn werden ca. 14 Tage andauern und finden gegebenenfalls nach Arbeiten in Vincenzenbronn.
Zeitraum:
Mitte Mai bis Juni 2027
Maßnahme 2026 B1:
Deckenbau von Einmündung L2246 / FÜ20 bis Ende der Verbreiterung.
Zeitraum:
geplant vom 16. November bis 03. Dezember 2026
Maßnahmen 2026 B:
Oberbauverstärkung der St 2245 zwischen Großhabersdorf und Vincenzenbronn zur Beseitigung von verschleißbedingten Schäden wie Rissbildungen und Fahrbahnverdrückungen.
Zeitraum der Straßensperrung:
17. August 2026 bis Weihnachten 2026
St 2245
Maßnahmen:
Linksabbiegespur St 2245.
Zeitraum der Straßensperrung:
Mitte März bis Ende Mai 2027
Zeitraum ohne Verkehrseinschränkung:
Juni bis Ende Juli 2027
Abzweig
der St 2410
Maßnahmen:
Herstellung einer Linksabbiegespur
von der St 2246 in die St 2410
Zeitraum der Straßensperrung:
Die Arbeiten werden gemäß dem Zeitplan umgesetzt, die Asphaltierungsarbeiten finden in der Kalenderwoche 46 statt.
St 2246
bei Münchzell
Maßnahmen:
Deckenbau bis Münchzell, Brückensanierung, Oberbauverstärkung zur Beseitigung von verschleißbedingten Schäden wie Rissbildungen und Fahrbahnverdrückungen, Erneuerung von Rasengitterplatten und Bordrinnensteine, Parkplatzsanierung.
Zeitraum der Straßensperrung:
Die Arbeiten werden gemäß dem Zeitplan umgesetzt, die Asphaltierungsarbeiten finden in der Kalenderwoche 46 statt.
St 2410 Schwaighausen
Maßnahmen:
Erneuerung von zwei Brückenbauwerken, Deckenbau bis Einmündung bei Schwaighausen.
Zeitraum der Straßensperrung:
Die Vorarbeiten sind ab frühestens Mitte Juni 2027 geplant, die Vollsperrung erfolgt von Juni bis November 2027.
St 2410 Zufahrt
Schwaighausen bis Landkreisgrenze
(Bauabschnitt 1)
Maßnahmen:
Oberbauverstärkung zur Beseitigung von verschleißbedingten Schäden wie Rissbildungen und Fahrbahnverdrückungen.
Zeitraum der Straßensperrung:
Oktober bis November 2026
Die Maßnahmen G und H werden gleichzeitig in Bauabschnitt 1 ausgeführt G/H STBA-Ansbach.
Aktuell liegen wir mit der Baumaßnahme im Zeitplan.
St 2410 von Landkreisgrenze
bis Zufahrt Weihersmühle
(Bauabschnitt 1)
Maßnahmen:
Oberbauverstärkung zur Beseitigung von verschleißbedingten Schäden wie Rissbildungen und Fahrbahnverdrückungen, Einbau von Rasengitterplatten in den Innenkurven.
Zeitraum der Straßensperrung:
Oktober bis November 2026
Die Maßnahmen G und H werden gleichzeitig in Bauabschnitt 1 ausgeführt G/H STBA-Ansbach.
Aktuell liegen wir mit der Baumaßnahme im Zeitplan.
St 2410 Zufahrt Weihersmühle bis Bürglein
„An der Friedenseiche“
(Bauabschnitt 2)
Maßnahmen 2026 I:
Oberbauverstärkung zur Beseitigung von verschleißbedingten Schäden wie Rissbildungen und Fahrbahnverdrückungen, Einbau von Rasengitterplatten in den Innenkurven.
Die Fertigstellung ist bereits 2026 erfolgt.
St 2410 Bürglein „An der Friedenseiche“ bis Bonnhof Lämmerberg-
straße
(Bauabschnitt 3)
Maßnahmen:
Oberbauverstärkung zur Beseitigung von verschleißbedingten Schäden wie Rissbildungen und Flickstellen, Verfugung von Randeinfassungen und Rinnen, Einbau von Rasengitterplatten in den Innenkurven.
Zeitraum der Straßensperrung:
Mitte April bis Ende Juni 2027
St 2410 Bonnhof Lämmerbergstraße bis Fichtenweg
(Bauabschnitt 4)
Maßnahmen:
Oberbauverstärkung zur Beseitigung von verschleißbedingten Schäden wie von Rissbildungen und Flickstellen, Verfugung von Randeinfassungen und Rinnen, Einbau von Rasengitterplatten in den Innenkurven.
Zeitraum der Straßensperrung:
März bis April 2027
St 2410 Bonnhof Fichtenweg bis Bonnhof Ortsausgang/
Friedrich-Kaulbach-Ring
(Bauabschnitt 5)
Maßnahmen:
Oberbauerneuerung zur Beseitigung von verschleißbedingten Schäden wie Rissbildungen und Fahrbahnverdrückungen, Verfugung von Randeinfassungen und Rinnen.
Zeitraum der Straßensperrung:
Anfang bis Mitte April 2027
Kreisstraße AN 24
Maßnahmen:
Durchführung von Straßenbauarbeiten. (weitere Infos folgen)
Zeitraum der Straßensperrung:
Ab August bis Ende 2027 wird die Baumaßnahme an der Kreisstraße AN 24, Ortsdruchfahrt Betzendorf bis Anschluss L2246 durchgeführt. Das voraussichtlich Bauende ist für 2028 geplant.
Kreisstraße AN 24
Maßnahmen:
Durchführung von Straßenbauarbeiten. (weitere Infos folgen)
Zeitraum der Straßensperrung:
Voraussichtlich ab Anfang 2028
